Terrassement en rénovation, la pelleteuse poste par poste

Le terrassement à la pelleteuse d’une maison ancienne se découpe en postes distincts : décaissement d’un sol intérieur, drainage en pied de mur, tranchées de réseaux, fouilles d’une extension, reprise des abords. Chacun réclame un gabarit de machine, une précaution propre au bâti et une part de travail manuel.
Pourquoi le terrassement à la pelleteuse d’une rénovation ne ressemble pas à un terrain nu
Sur un terrain nu, la machine décape, creuse et remblaie : le seul arbitrage porte sur le rendement. En rénovation, chaque godet se donne à côté de quelque chose qui ne se remplace pas, un mur de pierre, un dallage ancien, une canalisation en service.
Tout se joue sur l’assise des murs. Une longère bretonne repose souvent sur un élargissement de quelques pierres, posé sur le bon sol trouvé à faible profondeur, sans semelle armée. Retirer la terre qui contrebute ce pied revient à déchausser le mur, d’où deux règles : jamais de fond de fouille sous le niveau d’assise sans étude, jamais un long linéaire ouvert d’un seul tenant.
Les vibrations comptent autant que la profondeur. Le godet qui frappe un dallage ou l’engin qui pivote au pied de la façade transmettent leurs ondes à une maçonnerie hourdée à la terre, sans chaînage. L’article R. 4534-25 du Code du travail impose d’ailleurs de tenir compte, pour la tenue des fouilles, des surcharges dues aux dépôts voisins comme des ébranlements prévisibles de la circulation à proximité. Le comportement d’une maçonnerie de granit, décrit dans la rénovation d’une maison bretonne en pierre, explique cette prudence.
Décaissement intérieur et abords, la petite machine et ce qui reste à la main

Reprendre un sol de rez-de-chaussée posé à même la terre suppose de descendre à la cote du complexe prévu, un hérisson ventilé surmonté d’une couche de réglage, d’un isolant compatible et d’une dalle ou d’une chape de chaux. Cette cote se calcule à l’envers, depuis le niveau fini souhaité. Le décaissement se cale dessus, jamais sur une profondeur choisie à l’estime.

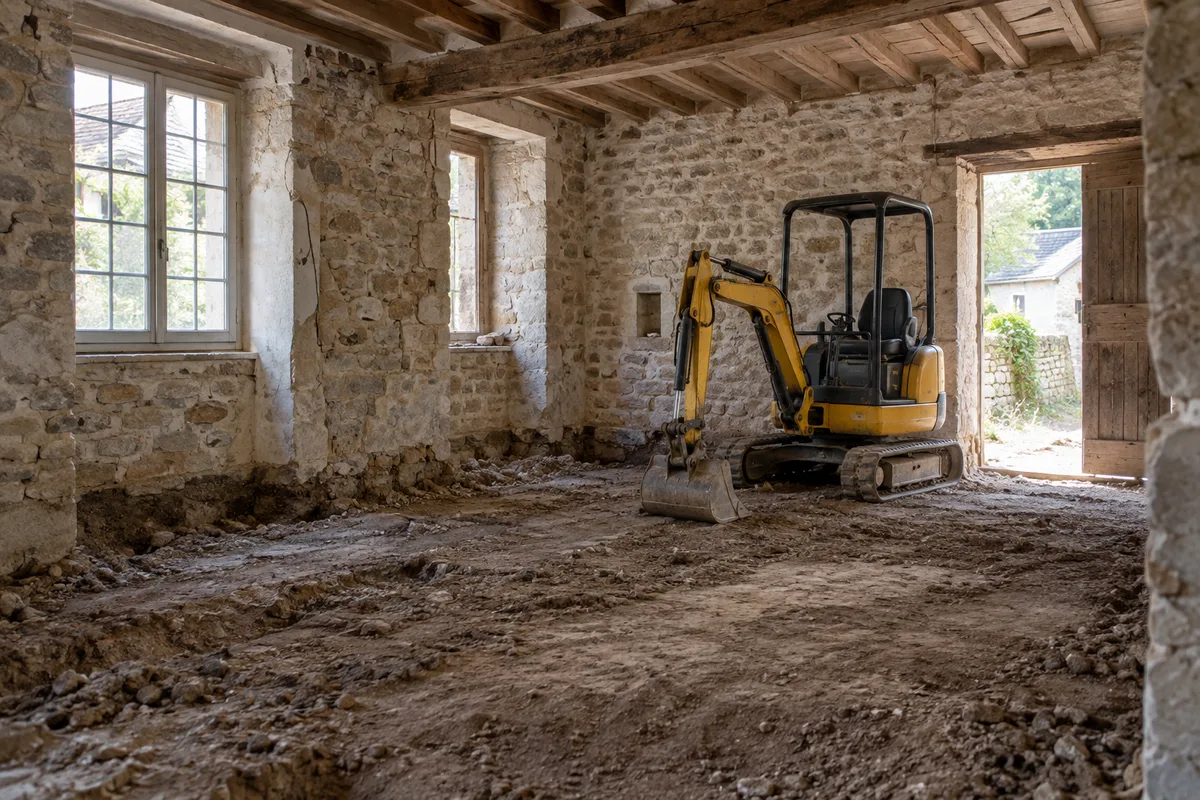

La machine se choisit sur ses dimensions hors tout. Une micro-pelle de moins de deux tonnes, chenilles rétractées, passe une porte courante et pivote dans une pièce de longère. Le travail en intérieur ajoute deux contraintes : les gaz d’échappement, qui imposent une ventilation traversante ou une machine électrique, et la poussière.
Le long des murs, la pelle s’arrête avant le mur : une banquette de terre reste en place, puis descend à la main par tronçons courts, pied de maçonnerie en appui. Le godet de curage, large et sans dents, règle le fond sans arracher. Un godet qui accroche un massif de béton encastré transmet tout l’effort à la maçonnerie.
Le décaissement met à nu la base du parement, joints lessivés et pierres déchaussées. Cette zone se reprend au mortier compatible avant de couler, selon la logique du rejointoiement d’un mur de granit : dalle en place, le pied de mur devient inaccessible.
Sous-traiter, louer ou garder la pelleteuse à l’année
Trois routes existent, et le choix se fait chantier par chantier. Un terrassier sous-traitant arrive avec son engin, son conducteur et son assurance : la formule s’impose dès qu’il y a du volume ou un blindage à concevoir. La location de matériel à la journée couvre le besoin ponctuel, une tranchée, le décaissement d’une pièce.
Le calcul change pour l’entreprise qui retrouve ces postes sur chaque chantier : garder la même machine à l’année supprime les transports aller-retour et les attentes de disponibilité. Silog Location expose ici les conditions de son leasing de pelleteuse, une location de vingt-quatre à soixante mois à loyer fixe arrêté à la signature, sur du matériel neuf ou d’occasion, ouverte aux entreprises en création et aux micro-entreprises comme aux sociétés installées.
Le dossier se monte avec des pièces d’entreprise classiques : extrait Kbis, pièce d’identité du dirigeant, justificatif de domicile, relevé d’identité bancaire, dernière liasse fiscale ou prévisionnel pour une société récente. Silog Location instruit la demande sur ces justificatifs.
Chaque mode d’équipement a son terrain : l’achat comptant pour une machine utilisée presque tous les jours, le crédit et le crédit-bail pour étaler la dépense en mobilisant une capacité d’emprunt. La location longue durée fixe au contrat un loyer, une durée et un usage prévus, avec un entretien à tenir, ce qui donne un coût d’engin connu d’avance. Le cas d’une entreprise se tranche avec son expert-comptable.
Reste la conduite. Selon l’article R. 4323-55 du Code du travail, celle des équipements de travail mobiles automoteurs est réservée aux travailleurs ayant reçu une formation adéquate, réactualisée chaque fois que nécessaire. L’article R. 4323-56 y ajoute, pour les équipements à risques particuliers, une autorisation de conduite délivrée par l’employeur, appuyée sur une attestation médicale valable cinq ans.
Drainage, réseaux, assainissement, les tranchées et leurs règles

Avant la première tranchée, le repérage des réseaux relève de l’obligation : la réglementation anti-endommagement impose de déclarer les travaux aux exploitants recensés par le téléservice du guichet unique. Sur une maison ancienne, le risque vient des réseaux jamais déclarés : branchement en plomb, câble enterré sans plan, fosse abandonnée, drain oublié. Les recherches se terminent à la main, à l’aplomb du tracé.
La profondeur commande la sécurité. L’article R. 4534-24 du Code du travail impose le blindage, l’étrésillonnement ou l’étayage des fouilles en tranchée de plus de 1,30 mètre de profondeur et d’une largeur égale ou inférieure aux deux tiers de la profondeur, lorsque les parois sont verticales ou sensiblement verticales. Le blindage se met en place avant toute descente de personnel, et un terrain gelé ne dispense de rien.

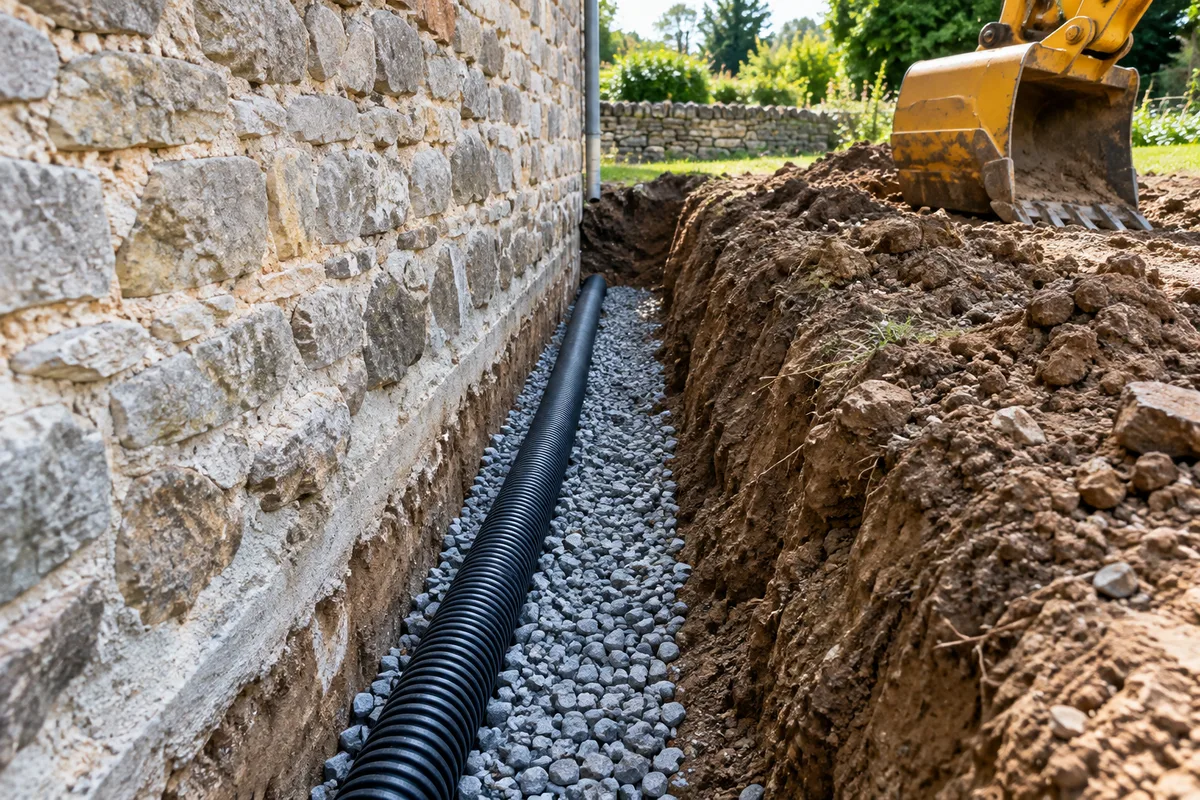

Le drainage périphérique d’un mur ancien demande de la retenue. La tranchée descend au niveau de l’assise, jamais dessous, et s’ouvre par tronçons refermés au fur et à mesure. Le fond reçoit une pente régulière vers un exutoire réel, un lit de graviers lavés, un drain annelé à fentes vers le bas, un géotextile et des regards aux angles. Aucun dimensionnement universel : pente, section et point de rejet se calent sur le terrain.
Un drain ne traite que l’eau du sol : une humidité née de la vapeur intérieure se condense sur la paroi froide et se règle autrement, comme l’explique le placement du point de rosée en isolation par l’intérieur.
La tranchée d’assainissement répond à d’autres contraintes : pente continue sans contre-pente, lit de sable, enrobage du tuyau, remblai compacté par couches, grillage avertisseur. La cote de sortie de la maison et celle du branchement public fixent le reste, à vérifier au niveau avant de creuser.
Fouilles d’extension et évacuation des terres, gabarit, accès, rotation

Une extension change la nature du terrassement : la fouille reçoit une structure neuve, aux cotes tenues au centimètre. D’après service-public.fr, une extension de plus de vingt mètres carrés relève du permis de construire, seuil porté à quarante mètres carrés en zone couverte par un plan local d’urbanisme, et l’architecte devient obligatoire au-delà de cent cinquante mètres carrés de surface de plancher après travaux.
Les fouilles d’extension suivent un plan de fondation, pas une intuition de chantier. Largeur, profondeur et cote d’assise sortent de l’étude géotechnique et du calcul de structure, avec un fond dressé, non remanié, et un béton de propreté coulé sans attendre. La fondation neuve descend souvent plus bas que l’ancienne, d’où des redans et un joint entre les deux corps de bâtiment.
Le gabarit se choisit à l’accès, ensuite au volume. Une micro-pelle entre partout et fatigue vite sur un gros cube de déblai ; une mini-pelle de deux à cinq tonnes couvre l’essentiel des chantiers de maison ; une pelle hydraulique de six à dix tonnes gagne du temps sur les fouilles profondes, à condition qu’un porte-engin l’amène.
En Bretagne, l’accès se joue souvent sur un chemin creux bordé de talus et une cour en terre. Trois vérifications avant de commander l’engin : largeur utile, hauteur libre sous les branches, portance du sol après une semaine de pluie.

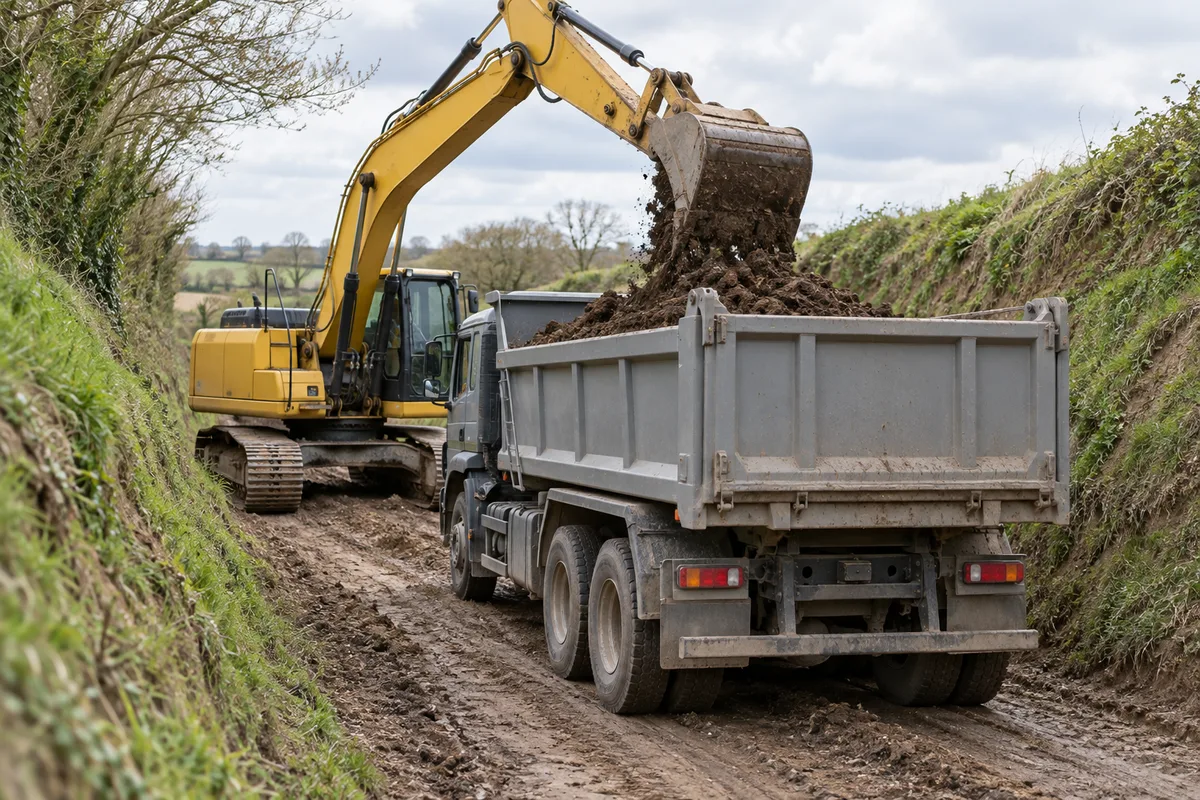

Les terres sortent en volume foisonné, supérieur au volume en place, ce qui surprend à la commande de la benne. Le tri se fait dès le godet : terre végétale de côté pour les abords, déblais réemployés en remblai, gravats et terres évacués vers une filière autorisée. La rotation des camions se cale sur le rendement de la pelle, car une machine qui attend son camion coûte deux fois.
Qui fournit la benne, qui évacue, qui remblaie, qui remet la cour en état : ces lignes appartiennent au marché, et leur répartition dépend de ce qu’une entreprise générale prend en charge ou sous-traite.
Ordonner les postes pour ne terrasser qu’une seule fois
Le même mètre carré de terrain se rouvre rarement sans dégât. La séquence qui évite les reprises se pose sur le plan de masse avant le premier godet :
- repérage et déclaration des réseaux, relevé des niveaux finis ;
- fouilles de l’extension, béton de propreté coulé aussitôt ;
- tranchées de réseaux et d’assainissement, une seule ouverture par tracé ;
- drainage périphérique et pied de mur, par tronçons successifs ;
- décaissement intérieur, hérisson et dalle, après la pose des traversées ;
- remblais compactés, terre végétale et abords en dernier.
Deux erreurs reviennent : couler la dalle intérieure avant les traversées de réseaux, ce qui condamne à percer un ouvrage neuf, et remettre la cour en état trop tôt, alors que benne, porte-engin et échafaudage repasseront par là.
Le chiffrage suit la même logique : un terrassement compté en un poste global se transforme en avenants dès la première surprise, alors qu’un découpage par ouvrage se discute ligne par ligne, comme le montre la lecture des postes qui dérapent dans une enveloppe de rénovation.
Prochaine étape concrète : reporter les six postes sur un plan de masse, avec la cote de fond de chaque ouvrage, puis compter les jours d’engin. Ce comptage décide entre le terrassier sous-traitant, la location ponctuelle et la machine gardée à l’année.
